Plan de trabajo amianto: cómo solicitarlo paso a paso

Presentar el plan de trabajo amianto ante la autoridad laboral es un trámite que se rechaza con más frecuencia de la que se admite, y casi siempre por defectos documentales evitables.

Antes de describir el procedimiento conviene fijar qué invalida un expediente y qué se puede subsanar, porque de ello depende que la obra arranque o quede paralizada.

Este artículo ordena los pasos según la secuencia real de tramitación y señala, en cada uno, qué documento acredita que se hizo bien.

Qué es el plan de trabajo amianto y qué debes saber antes de solicitarlo

El Plan de trabajo amianto es el documento que la empresa o el titular de la obra presenta a la autoridad laboral antes de iniciar cualquier actuación sobre materiales con amianto, y sin su aprobación previa la intervención no puede arrancar legalmente.

Definición y base legal del plan de trabajo con amianto

La obligación nace del Real Decreto 396/2006, que regula las condiciones mínimas de seguridad y salud aplicables a los trabajos con riesgo de exposición al amianto. Este real decreto 396 desarrolla lo ya previsto en el R.D. 665/1997 sobre agentes cancerígenos y exige, para toda actividad de retirada, demolición o manipulación de amianto o de materiales que lo contengan, un plan de trabajo aprobado por la autoridad laboral competente antes de empezar.

El contenido del plan se rige por lo dispuesto en el propio real decreto y en la NTP 543 del INSST. La autoridad laboral dispone de 15 días hábiles para resolver; si no responde en plazo, se aplica el silencio administrativo positivo en la mayoría de comunidades, lo que no exime de cumplir el contenido técnico.

Quién debe presentarlo y ante qué autoridad laboral

Están obligadas las empresas de retirada inscritas en el registro de empresas con riesgo por amianto, incluidas las que operan en uralita en naves agrícolas. Las comunidades de propietarios y los particulares no presentan el plan directamente: lo hacen a través de una empresa gestora autorizada, que asume la titularidad técnica del expediente.

Solicitante Quién firma y presenta
Empresa de retirada Ella misma, con su inscripción en el registro
Comunidad de propietarios Empresa gestora contratada
Particular Empresa gestora contratada

La presentación se dirige al órgano territorial de la autoridad laboral de la comunidad autónoma donde se ejecuta la obra. Un plan aprobado en una comunidad no habilita para trabajar en otra: la validez es estrictamente territorial.

Requisitos previos y documentación para la tramitación del plan de trabajo amianto

La autoridad laboral rechaza un Plan de trabajo amianto por defectos documentales antes que por errores técnicos de ejecución. Esa es la prioridad real: distinguir lo que se subsana de lo que invalida el expediente.

Documentación técnica obligatoria: memoria, evaluación de riesgos y procedimiento

El bloque técnico lo componen la memoria descriptiva, la evaluación del riesgo de exposición, el procedimiento de trabajo y el plan de emergencia. La memoria identifica el emplazamiento, el tipo de amianto y el volumen a retirar. La evaluación fija el nivel de exposición y las disposiciones mínimas aplicables. El procedimiento detalla métodos, EPI y control de fibras. El plan de emergencia cubre evacuación y derrame.

  • Certificados de formación específica en trabajo con amianto
  • Reconocimiento médico de vigilancia de la salud
  • Alta en el RERA (registro de empresas con riesgo de amianto)
  • Póliza de seguro con cobertura de responsabilidad civil

La ausencia de evaluación de riesgos o de procedimiento invalida el expediente. Un certificado caducado se subsana con requerimiento.

Requisitos de la empresa y del personal interviniente

La empresa debe acreditar inscripción en el RERA y seguro vigente. El personal precisa formación específica según el RD 396/2006 y vigilancia de la salud documentada. Sin estos requisitos, el plan no se admite a trámite.

Plazos y costes asociados a la aprobación

La resolución suele requerir entre 15 y 30 días hábiles, según la comunidad autónoma. El silencio administrativo opera como aprobación tácita en la mayoría de los casos. Como referencia orientativa, el plan específico de retirada de amianto tiene un precio de 450 € más IVA, según tramita.cat.

Pasos para solicitar el plan de trabajo amianto: de la preparación a la aprobación

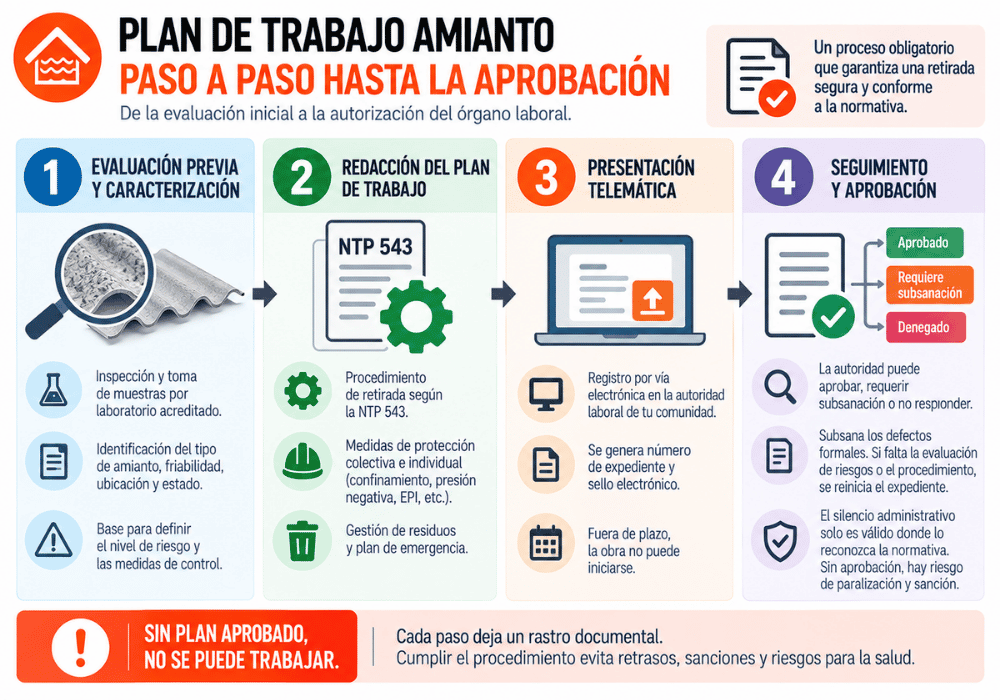

Pasos para solicitar el plan de trabajo amianto de la preparación a la aprobación

La tramitación del Plan de trabajo amianto ante el órgano laboral competente sigue una secuencia fija cuyo incumplimiento invalida el expediente antes de entrar en el fondo. Cada paso deja un rastro documental verificable.

  1. Evaluación previa y caracterización del material con amianto.
  2. Redacción del plan conforme a la NTP 543.
  3. Presentación telemática en el registro autonómico.
  4. Seguimiento hasta la aprobación o el silencio administrativo.

Paso 1: Evaluación previa y caracterización del material con amianto

Antes de redactar nada hay que confirmar la presencia de fibras de amianto mediante inspección y toma de muestras por laboratorio acreditado. La estimación visual no sirve como base del plan.

El informe identifica el tipo de amianto, la friabilidad, la ubicación y el estado de conservación del material, datos clave para decidir entre paneles sándwich vs fibrocemento en la sustitución. De ahí salen el nivel de riesgo por amianto y las medidas de control aplicables. Un error en esta caracterización contamina todo el expediente posterior.

Paso 2: Redacción del plan de trabajo desamiantado

El documento se estructura según la NTP 543: procedimiento de retirada, medidas de protección colectiva e individual, gestión de residuos y plan de emergencia. La evaluación de riesgos debe ser específica para ese trabajo específico, no una plantilla reutilizada.

Aquí se fijan las mínimas de seguridad exigibles: confinamiento, presión negativa, descontaminación y EPI con factor de protección adecuado al nivel detectado.

Paso 3: Presentación telemática ante la autoridad laboral

La solicitud se registra por vía electrónica ante el órgano laboral de la comunidad autónoma donde se ejecuta la obra, conforme al RD 396/2006 de 31 de marzo. Fuera de plazo, la obra no puede iniciarse.

La presentación genera número de expediente y sello electrónico. Conserve ambos: son la prueba de que el trámite existe.

Paso 4: Seguimiento, subsanación y obtención de la aprobación

La autoridad puede aprobar, requerir subsanación o no responder. Los defectos formales, falta de firma, certificado caducado, se subsanan; la ausencia de evaluación de riesgos o de procedimiento de trabajo invalida el expediente y obliga a reiniciarlo.

El silencio administrativo opera como aprobación solo donde la normativa autonómica lo reconoce. Sin resolución expresa ni habilitación por silencio, trabajar sin el plan aprobado por el órgano laboral expone a paralización inmediata y sanción.

Cómo verificar que la tramitación del plan de trabajo amianto se ha realizado correctamente

La tramitación del plan de trabajo amianto se verifica con dos documentos: el justificante de registro de entrada con número de expediente y la resolución de la autoridad laboral. Ambos constituyen la prueba de que la solicitud existe legalmente.

Comprobación del registro de entrada y número de expediente

Presentada la solicitud por registro electrónico, el sistema devuelve un acuse con sello de tiempo y número de expediente. Ese resguardo es la única prueba de que el expediente está vivo. Guárdalo junto al CSV o huella electrónica.

Criterios que confirman un registro válido:

  • Número de expediente que asigna el órgano laboral competente.
  • Sello electrónico con fecha y hora de entrada.
  • Órgano destinatario correcto según la comunidad autónoma.
  • Documentación anexa listada sin errores de carga.

Un acuse sin número de expediente indica que el trámite no ha entrado en el procedimiento. Vuelve a presentarlo.

Validación de la resolución de aprobación y sus condicionantes

La autoridad laboral resuelve en un plazo orientativo de 1 a 3 meses, según la carga administrativa de cada comunidad. Transcurrido ese plazo sin respuesta expresa, opera el silencio administrativo, que en la mayor parte de las normativas autonómicas equivale a aprobación tácita. Conviene confirmarlo por escrito antes de iniciar la retirada de amianto.

La resolución puede adoptar tres formas:

  1. Aprobación con condiciones: autoriza el plan específico pero impone restricciones de horario, métodos de trabajo o vigilancia ambiental. Se cumplen todas.
  2. Requerimiento de subsanación: la administración detecta defectos documentales y otorga 10 días hábiles para corregirlos. Si no se atiende, el expediente se archiva.
  3. Silencio positivo: no hay resolución expresa en plazo. Solicita certificado del acto presunto para acreditar el trabajo aprobado ante la inspección.

Indicadores de éxito: número de expediente firme, sello electrónico de la resolución y ausencia de requerimientos posteriores. Cualquier notificación de subsanación después de la aprobación invalida la cobertura del plan hasta que se resuelva.

Conclusión

Revisa la documentación completa antes de registrar la solicitud: un plan de trabajo amianto se cae por un anexo sin firmar, aunque el fondo técnico esté bien resuelto.

Si tu caso implica a varias empresas o a una comunidad de propietarios, confirma quién figura como titular a efectos del órgano laboral y conserva el justificante de presentación con sello y fecha.

Ese resguardo es lo que demuestra, ante una inspección posterior, que la obra no arrancó sin aprobación.

Si necesitas realizar un desamiantado y buscas una empresa de retirada de uralita en Madrid, en nuestra empresa podemos gestionar la intervención desde su planificación hasta la retirada definitiva del material. Nos ocupamos de preparar la documentación necesaria, ejecutar los trabajos mediante procedimientos especializados y gestionar el embalaje, transporte y entrega de los residuos a un gestor autorizado. Así puedes abordar la retirada de amianto con un proceso organizado, documentado y adaptado a las características concretas del inmueble.

Preguntas frecuentes sobre plan de trabajo amianto

¿Cuánto tarda la autoridad laboral en aprobar un plan de trabajo amianto?

El plazo legal de resolución es de 45 días desde la entrada en el registro, aunque en la práctica la autoridad laboral correspondiente suele requerir subsanaciones que reinician el cómputo. Si transcurre ese plazo sin pronunciamiento expreso, la norma general es el silencio positivo, salvo que la comunidad autónoma haya establecido lo contrario.

¿Puedo presentar el plan de trabajo amianto yo mismo siendo particular?

Un particular puede promoverlo, pero no presentarlo en nombre propio: la solicitud la firma una empresa que figure inscrita en el registro de empresas con riesgo de amianto, y es ella quien asume la responsabilidad técnica y legal. El titular de la obra contrata y responde del resultado; la empresa ejecutora firma con firma electrónica y asume el expediente.

¿Qué ocurre si ejecuto los trabajos sin la aprobación del plan?

Trabajar sin plan aprobado constituye una infracción grave en materia de seguridad y salud, con sanciones que pueden alcanzar los 40.985 euros en su grado mínimo. Además, la inspección puede ordenar la paralización inmediata de la obra y exigir la retirada de los materiales con amianto ya manipulados, con el coste añadido de la gestión de residuos de amianto fuera de trazabilidad.

¿El plan de trabajo amianto tiene validez en todas las comunidades autónomas?

No. Cada comunidad autónoma gestiona su propio registro y exige presentación electrónica ante su autoridad laboral, sin reconocimiento automático del plan aprobado en otra región. Un plan general válido en una comunidad no habilita para intervenir en otra: hay que tramitar uno nuevo o adaptar el existente a los requisitos de la autoridad competente donde se ejecute la obra.
