El tiempo de retirada de amianto rara vez se decide en la obra: se decide antes, en la notificación a la autoridad laboral y en la licencia municipal, y esos trámites marcan el arranque real del calendario.
La ejecución suele ser la parte más corta del proceso, mientras que la espera administrativa concentra los retrasos que luego nadie sabe explicar.
Aquí encontrará el cómputo desglosado por fases, un caso real con fechas verificables y los puntos donde el plazo se rompe por decisiones que sí dependen del solicitante.
¿Cuánto tarda la retirada de amianto de principio a fin?
El tiempo de retirada de amianto en una intervención estándar se sitúa entre 2 y 6 semanas, desde la notificación previa hasta la entrega de la documentación de residuos. No es un plazo contractual: es una horquilla que se abre o se cierra según cuatro variables, accesibilidad, superficie, tipo de fibrocemento y trámites administrativos,. Comprender cuál domina en cada obra permite anticipar el calendario con semanas de margen.
Plazos orientativos según tipo de cubierta y volumen
La naturaleza del material condiciona la fase operativa más que ningún otro factor. En cubiertas de fibrocemento en buen estado, la retirada se resuelve en 3 a 5 días de trabajo efectivo; si el material está degradado, la manipulación exige más precauciones y puede extenderse a 8 o 10 jornadas. Los depósitos y conducciones, al requerir corte y confinamiento, añaden 2 o 3 días.
- Hasta 100 m²: 2 a 4 días de ejecución.
- De 100 a 500 m²: 5 a 10 días.
- Más de 500 m²: 2 a 4 semanas, con andamiaje y varias cuadrillas.
A esos plazos hay que añadir la tramitación: comunicar el asunto a la autoridad laboral y obtener la aprobación del plan de trabajo puede llevar entre 5 y 15 días hábiles antes de iniciar cualquier manipulación.
Factores que alargan o acortan el tiempo retirada amianto
La accesibilidad es el factor que más varía.
Una cubierta a pie de calle con espacio para el camión grúa se resuelve rápido; si hace falta montar andamiaje perimetral o trabajar en altura sobre zonas habitadas, se añaden días de montaje y desmontaje.
La superficie marca el ritmo, pero no de forma lineal: a partir de cierto volumen, el cuello de botella pasa a ser la capacidad de gestión del residuo.
Los trámites son el punto donde el calendario se rompe con más frecuencia. Los planes de trabajo que contengan amianto deben aprobarse antes de iniciar la obra, y una comunidad de propietarios que retrasa su autorización puede paralizar el inicio semanas. Tener el gestor autorizado contratado desde el principio evita el parón más habitual: acumular material retirado sin destino final.

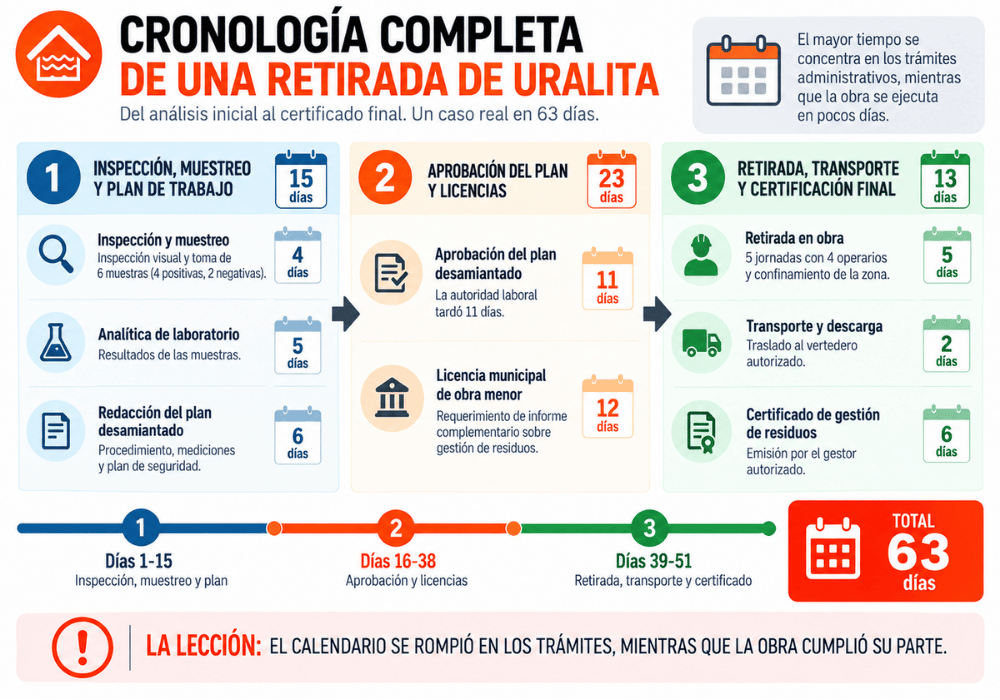

Caso real: cronología completa de una retirada de uralita
Una nave industrial de 1.200 m² en el polígono de Sagunto (Valencia) con cubierta de fibrocemento fragmentada en 3 zonas. El proceso completo, desde la inspección hasta el certificado de gestión de residuos, consumió 9 semanas. El Tiempo de retirada de amianto se disparó por dos imprevistos administrativos, mientras que la ejecución en obra avanzó según lo previsto.
Fase 1: inspección, muestreo y plan de trabajo
La inspección visual y la toma de muestras por laboratorio acreditado ocuparon 4 días. Se extrajeron 6 muestras en puntos distintos: 4 confirmaron amianto (crisotilo y crocidolita), 2 dieron negativo. La elaboración del plan de trabajo con el procedimiento de retirada de uralita, mediciones y plan de seguridad añadió 6 días más.
- Inspección y muestreo: 4 días
- Analítica de laboratorio: 5 días
- Redacción del plan desamiantado: 6 días
Total de la fase: 15 días naturales.
Fase 2: aprobación del plan desamiantado y licencias
La autoridad laboral tardó 11 días en aprobar el plan, dentro del plazo habitual. El atasco llegó con la licencia municipal de obra menor: el Ayuntamiento requirió un informe complementario sobre gestión de residuos no previsto, y eso sumó 12 días. Sin ese requerimiento, la fase habría cerrado en 3 semanas.
Fase 3: retirada, transporte y certificación final
La retirada efectiva de los materiales con amianto se ejecutó en 5 jornadas con 4 operarios y confinamiento de la zona. El transporte al vertedero autorizado y la emisión por el gestor del certificado de gestión de residuos tardaron 8 días adicionales.
- Retirada en obra: 5 jornadas
- Transporte y descarga en vertedero autorizado: 2 días
- Emisión del certificado de gestión: 6 días
El cómputo final fue de 63 días. La lección operativa: el calendario se rompió en los trámites, mientras que la obra cumplió su parte.
Tiempo de retirada de amianto según el tipo de instalación
El tiempo de retirada de amianto varía sobre todo por la instalación afectada: una cubierta de fibrocemento no se desmonta con la misma logística que un depósito o un tramo de bajante. La tabla resume plazos orientativos de ejecución en obra, sin contar trámites previos.
| Instalación | Superficie / longitud tipo | Plazo orientativo de ejecución | Variable crítica |
|---|---|---|---|
| Cubierta de uralita o amianto en nave | 500-1.500 m² | 3-7 días laborables | Andamiaje perimetral y superficie |
| Cubierta en comunidad de vecinos | 150-400 m² | 2-4 días laborables | Altura y accesos |
| Depósito de fibrocemento | 1-3 unidades | 1-2 días laborables | Ubicación y vaciado previo |
| Bajantes y conducciones | 20-80 m lineales | 2-5 días laborables | Tramificación y cortes |
Cubiertas de uralita en naves y comunidades
La superficie marca el ritmo: por encima de 1.000 m² suele exigir montaje de andamiaje perimetral, lo que añade 1 o 2 jornadas antes de retirar la primera placa. En comunidades, la altura del edificio y la disponibilidad de patio o calle para el camión grúa condicionan más que los metros.
Los paneles que contienen amianto se desmontan enteros, sin fracturar, y eso ralentiza el avance en cubiertas con solapes trabados. Una cubierta de 300 m² en buen estado de acceso puede resolverse en 2 días; la misma superficie con cumbreras complejas y lucernarios intercalados puede duplicar el plazo.
Depósitos, bajantes y conducciones de fibrocemento
Aquí el volumen es menor, pero la manipulación es más lenta por pieza. Un depósito exige vaciado, inertizado y corte controlado de acometidas antes de izarlo; si está en un cuarto cerrado, la extracción manual alarga la jornada.
Las bajantes y conducciones se trabajan por tramos, con corte húmedo o confinamiento para no liberar fibras de amianto. En tendidos de 20 a 80 m lineales, el plazo depende de cuántos cortes requiera la red y de si hay que reponer soportes. La retirada de estas piezas rara vez supera los 5 días, pero cualquier imprevisto en el trazado obliga a rehacer el plan de trabajo.
Cómo evitar retrasos en el tiempo proyecto retirada amianto
El tiempo de retirada de amianto rara vez se descontrola en la obra: se pierde antes, en trámites mal preparados y en una planificación improvisada. La ejecución material suele ser la fase más previsible.
Documentación y permisos que suelen bloquear el inicio
La falta de un plan de trabajo con desamiantado registrado ante la autoridad laboral detiene cualquier arranque. Sin ese documento, la empresa de retirada no puede movilizar medios ni comunicar el inicio de actividad.
- Notificación previa a la autoridad laboral: exige plan con procedimiento de retirada del amianto, mediciones y gestión de residuos.
- Licencia de obra o comunicación ambiental del ayuntamiento: en cubiertas industriales añade semanas si falta el proyecto técnico.
- Autorización de la comunidad o del titular: en edificios residenciales, el acuerdo de la junta condiciona la fecha de entrada.
Reunir estos tres frentes en paralelo marca la diferencia frente a hacerlo en secuencia. Si solo va a preparar un documento antes de contratar, empiece por el plan de trabajo: sin él, el resto de permisos no avanza.
Coordinación con la empresa de retirada y plazos reales
La empresa marca su disponibilidad, pero el cliente controla los accesos, el horario y la compatibilidad con la actividad del inmueble. Un andamio que no se puede montar por falta de espacio retrasa la ejecución aunque la empresa esté lista.
Conviene fijar por escrito:
- Fecha de replanteo y de inicio de trabajos, con margen para imprevistos.
- Condiciones de acceso: vías, gálibos, suministro eléctrico y zona de acopio.
- Punto de entrega por gestor autorizado del certificado de gestión de residuos.
El plazo se alarga cuando el cliente cambia el alcance a mitad de obra o cuando aparece fibrocemento no detectado en la inspección inicial.
Errores frecuentes que alargan la obra
- Improvisar el plan de desamiantado tras la firma del contrato: obliga a rehacer notificaciones.
- Contratar la retirada sin gestor autorizado para los residuos: el material queda acopiado y la obra no se cierra.
- No medir la exposición al amianto antes de empezar: condiciona el tipo de protección y el ritmo de trabajo.
- Ignorar la coordinación con la comunidad: un acceso bloqueado un solo día descoloca toda la planificación.
Planificar con antelación reduce el riesgo de parada, pero no lo elimina: la variabilidad real está en los trámites administrativos y en los hallazgos no previstos.
Conclusión
Si va a solicitar una retirada de uralita, revise primero la documentación que exige su comunidad y confirme por escrito con el contratista qué trámites asume cada parte.
El plazo del artículo 396 2006 y el periodo de 45 días desde que se notifica a la autoridad laboral son referencias legales, aunque no constituyen promesas de calendario: el reloj solo corre cuando el expediente está completo.
Pida el cronograma por fases antes de firmar y exija que la fecha de inicio quede condicionada a la licencia, aunque no a la firma del contrato. Con ese documento en la mano podrá verificar si los plazos que le ofrecen se sostienen.
Si necesitas conocer los plazos de tu proyecto y buscas una empresa de retirada de uralita en Madrid, en nuestra empresa podemos estudiar las características del inmueble y establecer una planificación ajustada a la intervención. Coordinamos la preparación de los trabajos, la retirada del material, su embalaje y transporte y la entrega de los residuos a un gestor autorizado, aportando la documentación correspondiente. Así podrás conocer desde el inicio qué fases condicionan el calendario y organizar el desamiantado con mayor previsión y seguridad.
